解体業者と工事中に連絡が取れなくなっても、すぐに「夜逃げ」と決めつけないでください。まずは追加送金と独断での現場整理を止めることが先です。
足場や廃材が残っていても、危険な場所へ入らず、道路など安全な位置から写真を撮ります。電話やメールの履歴、契約書、見積書、支払記録も一つにまとめましょう。
養生や足場が崩れそう、資材が道路へ出ているなど差し迫った危険があれば、安全確保を優先します。現場へ入らず、状況に応じて119番・110番や自治体へ伝えてください。

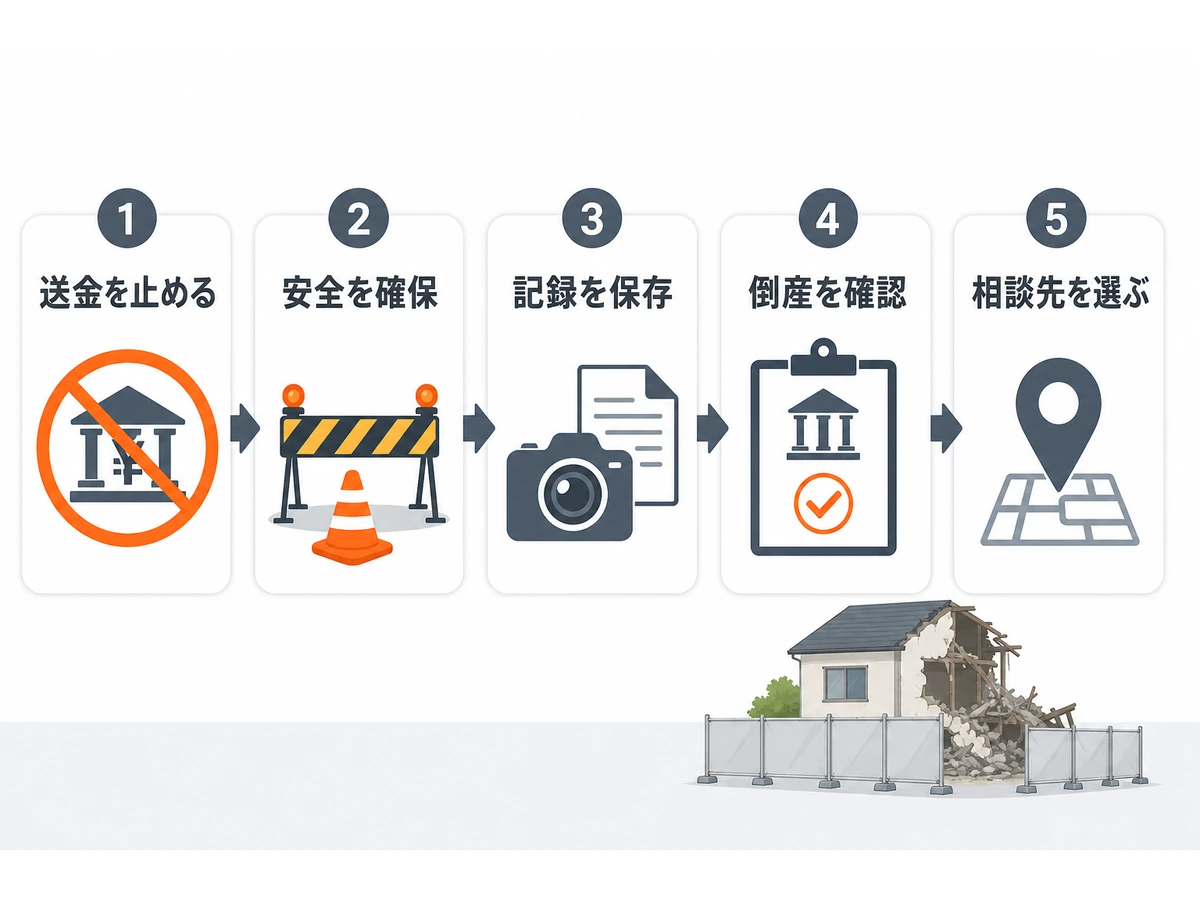

解体業者と連絡が取れないときの5つの手順
現場、安全、契約、支払いを一度に解決しようとすると、確認漏れが起こります。次の順で事実を残し、相談先を選んでください。
状況が分かるまで新たな送金をせず、足場や重機に近づかないでください。残置物を動かす、売る、捨てる判断も保留します。
公道など安全な場所から、建物、足場、養生、重機、廃材を撮影します。連絡した日時、手段、相手、返答の有無も時系列で残します。
契約書、見積書、請求書、振込明細、領収書、工程表、担当者の名刺を集めます。工事済みの範囲と未施工部分も分かる範囲で分けます。
会社、担当者、代表番号、メールなど連絡経路を変えて確認します。代理人弁護士や破産管財人から通知があれば、差出人、裁判所名、事件番号、期限を控えます。
契約・支払い、破産、許可、安全のどれを確認したいかで相談先を分けます。新しい業者には、契約関係を確認してから現況調査と見積もりを依頼します。
最初にやるのは、倒産かどうかを自分で決めることではありません。危険を増やさず、写真・連絡履歴・契約書を残すことです。

倒産・夜逃げと決めつける前に確認すること
正式な破産か、単なる連絡不通かを分けて確認します。状況が違えば、その後の動き方も変わります。
連絡不通だけなら、連絡経路と契約窓口を洗い出す
電話に出ないだけで、工事放棄や倒産とは確定できません。会社の代表番号、担当者、メール、契約書にある住所など、連絡先を変えて記録を残します。
下請業者や重機の所有者から連絡が来ても、その場で支払い・撤去・契約変更を約束しないでください。相手の会社名、連絡先、用件を控え、契約相手との関係を確認します。
破産通知が届いたら、差出人と期限を確認する
正式に破産手続が始まると、裁判所が開始を決定し、破産管財人が選任される場合があります。届いた書面は捨てず、裁判所名、事件番号、連絡先、提出期限を確認してください。
契約や支払済み代金の扱いは、通知内容や工事の進み具合で変わります。独断で契約を解除したり、残金から差し引いたりせず、書面を持って弁護士へ確認してください。
支払済み代金と追加費用はどうなる?
金銭面は「払った金額」と「工事の進み具合」を分けて整理します。契約書と振込記録に加え、現場写真や工程表があると相談しやすくなります。
返金は契約と破産手続で変わる
倒産した業者に支払い済みの前払い金・中間金は、全額戻らない可能性があります。ただし、必ず戻らないと決まるわけでもありません。
正式な破産では、契約内容、工事がどこまで終わっているか、返金を求める権利、業者の財産状況などが関係します。通知に期限があれば放置せず、契約書と支払記録を持って早めに確認してください。
引継ぎ費用は残工事だけでは決まらない
工事の途中で放棄された現場を別の業者に引き継ぐ場合、「残り工事分だけ払えばいい」とはなりません。
新しい業者は、終わった工事、地中の状態、廃材、足場、重機、届出を確認します。やり直しや片付け、足場などの手配し直しが必要なら、当初の見積もりとは別の費用が発生します。
土地の売却、建築、引っ越しが遅れることで増える費用も整理しておきましょう。金額を決めつけず、残工事と追加対応を分けた見積もりを取ります。
現場に残った足場・重機・廃材を勝手に動かさない
現場を早く片付けたくても、まずは足場・重機・廃材に触れないでください。現場に残ったものの所有者や契約関係が分かるまでは、次の行動を避けます。
- 不安定な足場や養生の内側へ入る
- 重機、工具、資材を別の場所へ移す
- 廃材や設備を売る、捨てる、別業者に処分させる
- 契約関係を確認せず、別業者に解体を再開させる
倒壊や落下など差し迫った危険があっても、現場に入って直そうとしないでください。火災・けが人・救助が必要なときは119番、事件・事故の緊急通報は110番です。緊急でなければ自治体に窓口を確認し、住所と外から見える状況を伝えます。
相談先を状況別に選ぶ
相談したい内容に合わせて窓口を選ぶのが最初の一歩です。契約書類と記録を一つのファイルにまとめておくと、相談のたびに同じ資料を探さずに済みます。
| 相談したいこと | 主な相談先 | 用意するもの |
|---|---|---|
| 契約・支払い | 消費生活センター(188) | 契約書、請求書、振込記録 |
| 破産・返金・契約解除 | 弁護士 | 通知、契約書、工事記録 |
| 許可・行政処分 | 建設業許可を担当する国・都道府県の窓口 | 商号、所在地、許可番号 |
| 倒壊・落下などの危険 | 119番・110番、自治体 | 住所、外から見える状況 |
消費者ホットライン188は、最寄りの消費生活相談窓口を案内する番号です。個人の施主が契約や支払いの状況を整理したいとき、最初の相談先になります。
建設業許可を担当する国・都道府県の窓口では、許可の状況や行政処分情報を確認できます。ただし、許可が有効でも倒産しない保証にはならず、破産や返金を判断する窓口でもありません。
別の解体業者へ引き継ぐ前の確認
新しい業者へは、すぐに「続きを始めてください」と頼まず、現地確認と見積もりから依頼します。その前に次の項目を整理してください。
- 元の契約が継続中か、解除・終了の確認が済んでいるか
- 終わった工事と残っている工事を写真・工程表で分けられるか
- 足場、重機、資材、廃材の所有者と扱いを確認したか
- 残っている工事、やり直し、片付け、届出対応を見積もりで分けたか
- 追加費用の承認方法、支払時期、完了確認を書面にしたか
途中現場は、見えない部分の状態や前業者の施工範囲を判断しにくいものです。現地を見ずに総額だけを出す業者ではなく、確認できた範囲と未確認部分を分ける業者を選びましょう。
契約前に倒産・夜逃げの被害を抑える4つの予防策
業者の倒産を完全に予測することはできません。被害を抑えるには、支払い・許可・契約・記録をセットで確認することが大切です。
- 全額前払いを避ける
着手、中間、完了など、工事の進み具合と支払いを対応させられるか相談します。 - 許可・登録情報を照合する
商号、所在地、許可番号を控え、国や都道府県の情報と照合します。 - 中断時の扱いを契約書で確認する
工事範囲、支払期限、追加費用、責任分担、工事が途中で終わったときの連絡方法を確認します。 - 書類と工程写真を保存する
契約書、見積書、変更合意、振込記録、工程写真を工事完了まで同じ場所に保管します。
建設業許可があっても、倒産しない保証にはなりません。行政処分歴が見つからない場合も同じです。許可情報は、契約内容や支払条件と合わせて確認してください。
保証や保険を案内された場合は、名称だけで判断しないでください。誰が保証するのか、何が対象か、上限額、対象外となる条件、申請方法を契約前に書面で確認します。
解体業者の倒産・連絡不通で迷いやすい点
残金の支払期限が来たら、支払わなくてよい?
一律に「払わなくてよい」とは判断できません。新たな送金はいったん止め、契約書、請求根拠、工事の進み具合、破産通知の有無を整理し、消費生活センターや弁護士へ確認してください。
すぐに別の解体業者へ頼んでもよい?
現地確認や安全確認の相談はできます。ただし、元の契約や現場に残ったものの扱いを確認しないまま、撤去・処分・解体再開まで頼むのは避けてください。
倒産か不明でも、記録と安全確保から始める
解体業者と連絡が取れないときは、追加送金・危険な立入り・独断での処分を止めます。そのうえで、現場、連絡、契約、支払いの記録を残してください。
正式な破産か分からない段階でも、事実を整理すれば相談は始められます。火災・けが人・救助は119番、事件・事故は110番へ連絡します。契約・支払いは消費生活センターへ、破産や契約解除は弁護士へ相談しましょう。
