木造2階建ての解体費用が高くなる条件|見積もり前の確認5点

木造2階建ての解体費用が上がる条件を示す図解

木造2階建ての解体費用は、坪数だけでは判断できません。特に前面道路が狭い、重機が入らない、隣家との距離が近い現場では、作業方法そのものが変わります。

最初に見るべきなのは、坪数より先に現地条件と見積書の内訳を見ることです。搬入経路、重機可否、別途条件、追加費用の承認手順まで確認すると、想定外の請求を減らしやすくなります。

追加費用がすべて不当とは限りません。地中埋設物、アスベスト調査、近隣対策などは現地で分かることもあるため、契約前に写真と書面で条件を残すことが大切です。

まず確認したいのは坪数より現地条件

木造2階建ての解体で費用差が出やすいのは、建物の大きさそのものよりも、作業しやすい現場かどうかです。開けた敷地なら重機とトラックを使いやすく、搬出もまとめて進められます。

一方で、道路が狭い、電柱や曲がり角がある、敷地内で重機を旋回できない場合は、手壊しや小運搬が増えます。すると人員、工期、養生、交通誘導の費用が増えやすくなります。

見積もりを取る前に、現地写真、道路幅の実測、門扉や塀の位置、隣地との距離を整理しておくと、各社の見積条件を比べやすくなります。

木造2階建ての解体費用が高くなる主な条件

費用が上がる条件は、単独で起きるよりも複数が重なります。まずは次の順番で、見積書に反映されているか確認しましょう。

  1. 搬入経路:道路幅、曲がり角、電柱、段差、門扉の開口を確認する
  2. 重機可否:重機のサイズ、作業スペース、旋回できる範囲を確認する
  3. 養生と近隣対策:防音・防塵シート、足場、交通誘導の範囲を確認する
  4. 別途費用:残置物、外構、地中埋設物、アスベスト調査の扱いを確認する
  5. 写真記録:着工前、施工中、完了後の写真を残してもらえるか確認する

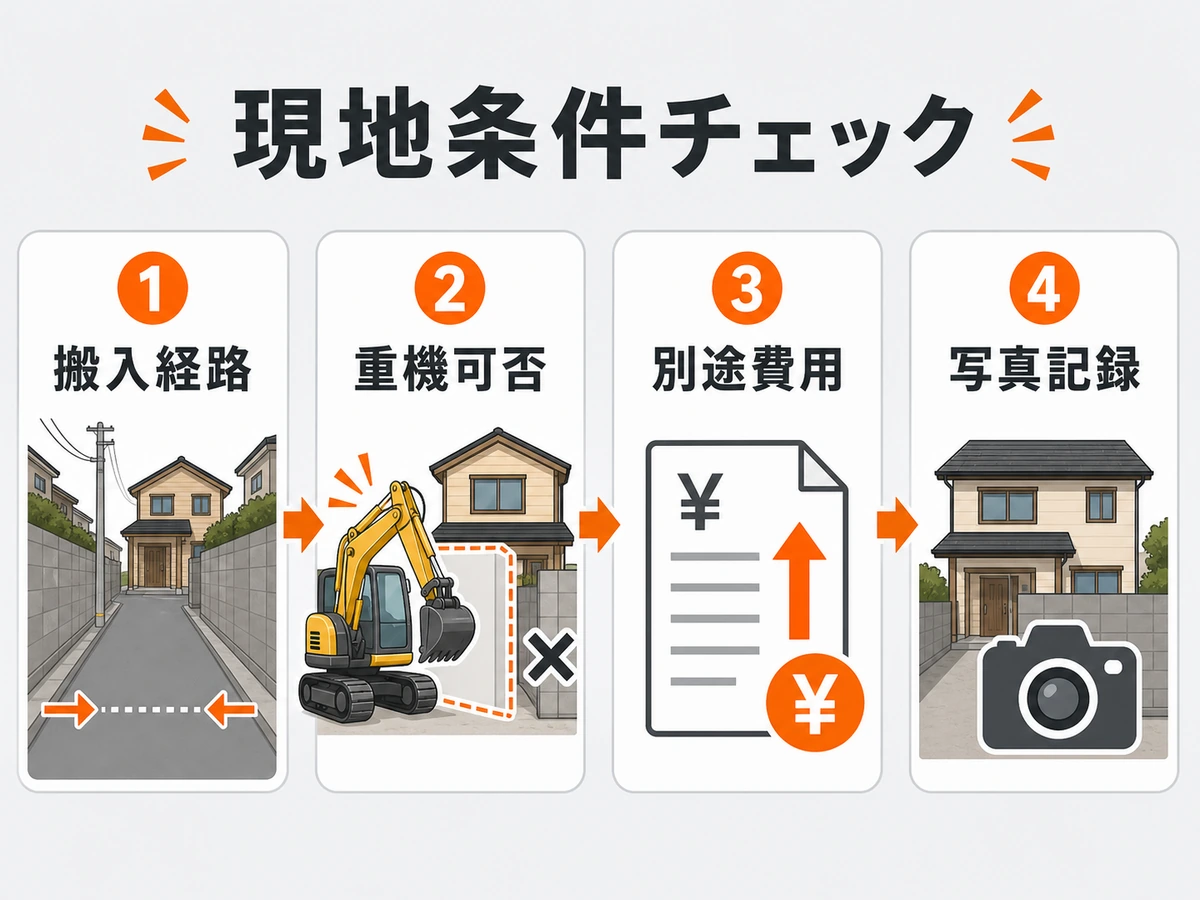

木造2階建て解体の現地条件チェックを示す図解

この5点が曖昧な見積書は、総額が安く見えても比較しにくくなります。どの作業にいくらかかるのか、具体的な内訳を求めてください。

狭小地・重機不可で費用が増える理由

狭小地や重機不可の現場で費用が増える理由は、作業が危険になるからだけではありません。大きな違いは、壊す方法と運び出す方法が変わることです。

手壊し・小運搬が増える

重機が十分に入れない場合は、人力で少しずつ解体する場面が増えます。廃材も一度に運び出せず、小さな車両や手運びで搬出することがあります。

この場合、重機解体よりも人員と時間が必要です。見積書では、手壊し作業費、小運搬費、重機回送費、廃材搬出費が分かれているかを確認します。

養生・交通誘導・近隣対策が増える

隣家との距離が近い現場では、粉じん、騒音、振動、飛散物への配慮が必要です。防音・防塵シートや足場の範囲が広がると、資材費と設置費が増えます。

前面道路が狭い場合は、トラックの停車や搬出のたびに交通誘導が必要になることもあります。安全対策は削る費用ではなく、見積条件として比較する費用です。

費用差は坪単価より見積条件で見る

坪単価の目安は参考になりますが、木造2階建ての実際の費用は現地条件で変わります。次のように、条件ごとに増えやすい費目を見比べる方が安全です。

条件増えやすい費目見積書で見る欄
標準的な敷地建物本体、廃材処分本体工事と処分費
狭小地養生、足場、交通誘導安全対策費、現場管理費
重機不可手壊し、小運搬、人件費手壊し費、小運搬費
追加条件あり外構、残置物、地中埋設物別途条件、追加単価

表のどこかが「一式」だけになっていると、比較が難しくなります。安い見積もりでも、別途条件に多くの項目が逃げていないかを確認してください。

坪数以外の補正要素をさらに整理したい場合は、次の記事も合わせて確認すると見積書を読みやすくなります。

見積もり前に確認したい5項目

現地条件が厳しいほど、契約前の確認が重要です。口頭説明だけで進めず、見積書と写真に残る形で確認しましょう。

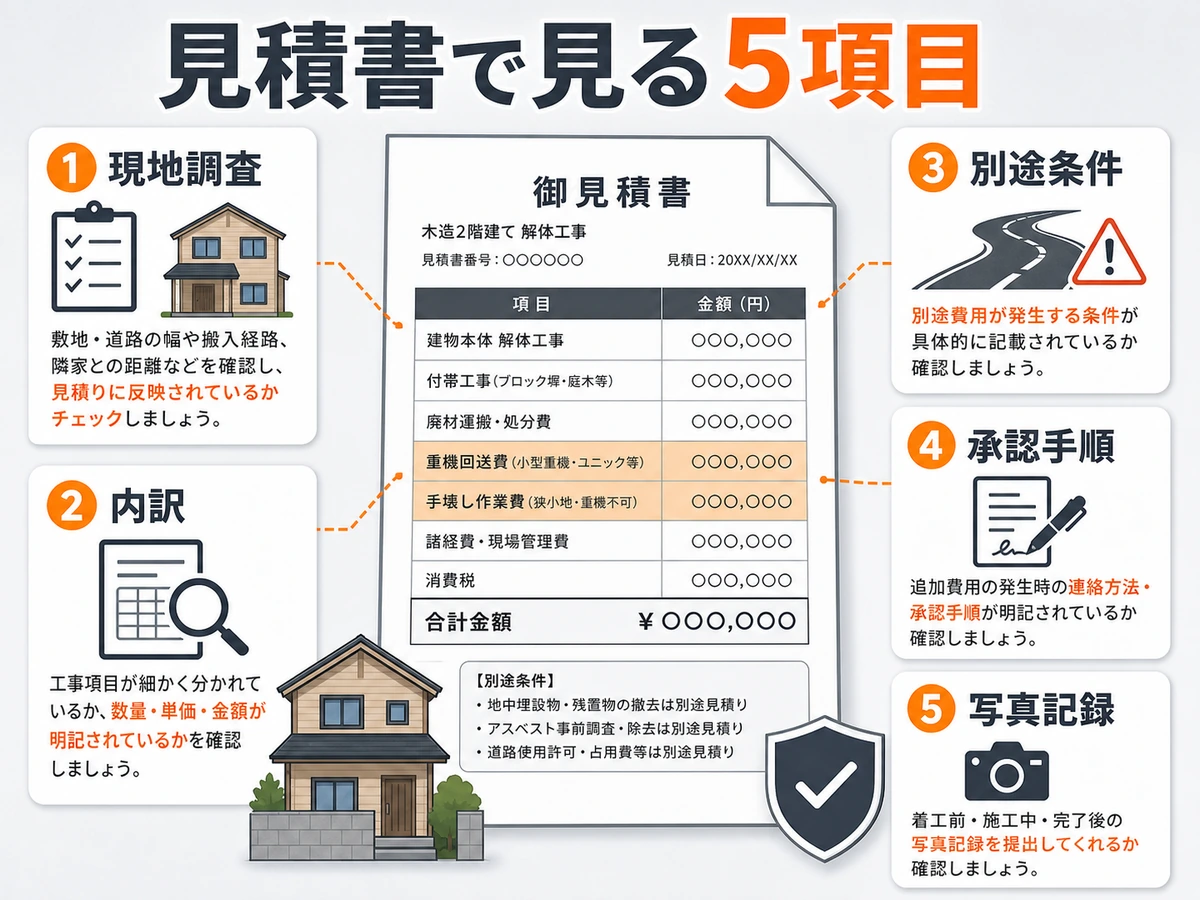

解体見積もり前に確認したい5項目を示す図解
  1. 現地調査:写真や図面だけでなく、道路・隣地・障害物を現地で見てもらう
  2. 内訳:本体工事、養生、廃材処分、手壊し、小運搬を分けてもらう
  3. 別途条件:残置物、外構、地中埋設物、アスベスト調査の扱いを見る
  4. 承認手順:追加費用が出る前に、写真と見積書で説明を受ける流れを決める
  5. 写真記録:着工前、施工中、完了後の写真を提出してもらえるか確認する

この5項目がそろっていると、複数社の見積もりを同じ軸で比べやすくなります。総額だけでなく、何を含み、何が別途なのかを見てください。

許可・届出・アスベストも費用条件に入れる

解体工事では、工事内容や規模に合う建設業許可、または解体工事業登録の確認が必要です。制度の扱いは工事規模で変わるため、業者に許可番号や登録内容を確認しましょう。

2026年5月時点では、建築物の解体工事で床面積の合計が80平方メートル以上の場合、建設リサイクル法の届出対象になります。契約書面に分別解体等が反映されているかも確認します。

また、解体・改修工事では石綿含有の有無を事前調査する必要があります。木造住宅でも、築年数や使われている建材によって調査・分析・除去の費用が見積もりに入ることがあります。

廃棄物処理も同じです。施主が専門書類をすべて判断する必要はありませんが、処理方法、委託先、写真報告の有無は確認材料になります。

追加費用が出たときは承認手順と写真で確認する

追加費用が発生すること自体は、必ずしも不自然ではありません。地中埋設物や劣化した外構など、解体して初めて分かる条件もあります。

ただし、説明が口頭だけで、写真も追加見積もりもないまま進む場合は注意が必要です。追加作業の前に承認する手順を決めておきましょう。

  • 注意:「一式」に含まれる範囲と別途になる範囲を契約前に確認する
  • 注意:追加作業は、写真、理由、金額、承認日を残してから進める
  • 注意:地中埋設物やアスベストなどは、発見時の対応方法を先に聞いておく

見積もりの段階で承認手順が明確な業者は、追加費用の説明も比較しやすくなります。反対に、追加の判断基準が曖昧な場合は、契約前に質問しておく方が安全です。

木造2階建ての解体費用は現地条件と見積書で判断する

木造2階建ての解体費用は、坪単価だけでなく現地条件で大きく変わります。特に狭小地、重機不可、隣地との近さ、別途条件の多さは見積書に差が出やすい部分です。

見積もり前には、搬入経路、重機可否、内訳、別途条件、承認手順、写真記録をそろえて確認しましょう。複数社の総額を比べる前に、同じ条件で見積もられているかを見ることが重要です。

不明点が残る場合は、契約前に質問し、回答をメールや書面で残します。そのひと手間が、木造2階建ての解体で想定外の追加費用を抑える基本になります。
